담당자 분배

모든 업무를 최저 스토리 포인트 입찰자에게만 할당 할 수는 없습니다. 소수의 담당자에게 업무가 집중되지 않도록, 최저 스토리 포인트 입찰자가 아니더라도 담당자를 적절히 배분하여 전체 일정이 가장 빠르게 완료될 수 있도록 해야 합니다.

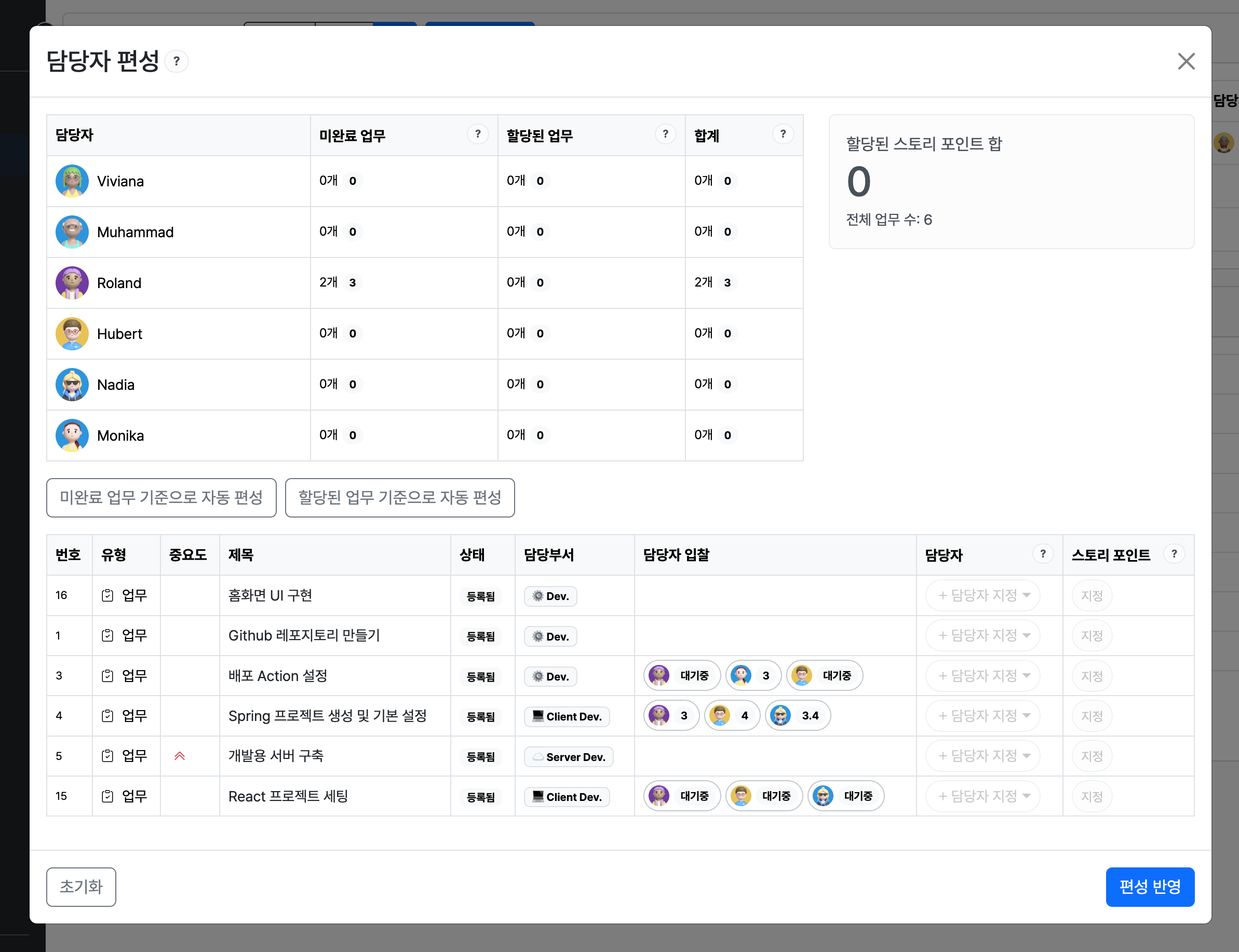

담당자 분배 화면에선 각 구성원들의 현재 미완료 업무량과, 현재 페이지에 선택된 업무들 중에서 할당된 업무량을 볼 수 있습니다.

목표 관리 화면에서 목표별 담당자 편성 메뉴를 클릭하여 모든 구성 업무를 선택하거나, 업무 목록에서 여러 업무를 선택하면 담당자 분배 화면에 진입할 수 있습니다.

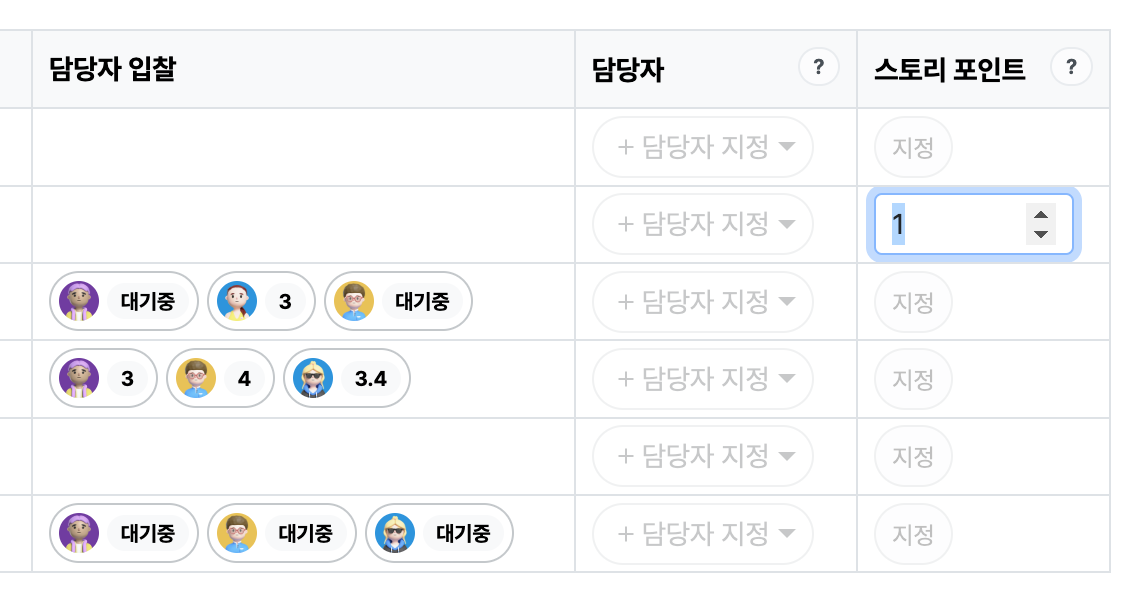

먼저 스토리 포인트 경매나 임의의 스토리 포인트 지정이 없었던 업무들에 대해서, 담당자 자동편성이 적절히 이뤄질 수 있도록 기준 스토리 포인트를 할당 해 줍니다. 임의로 할당된 스토리 포인트는 모든 구성원이 해당 포인트로 입찰했다고 간주됩니다.

지원자가 있다면 바로 담당자를 할당해도 좋습니다. 모든 사전 작업이 완료 되면, 자동 편성 메뉴를 누릅니다.

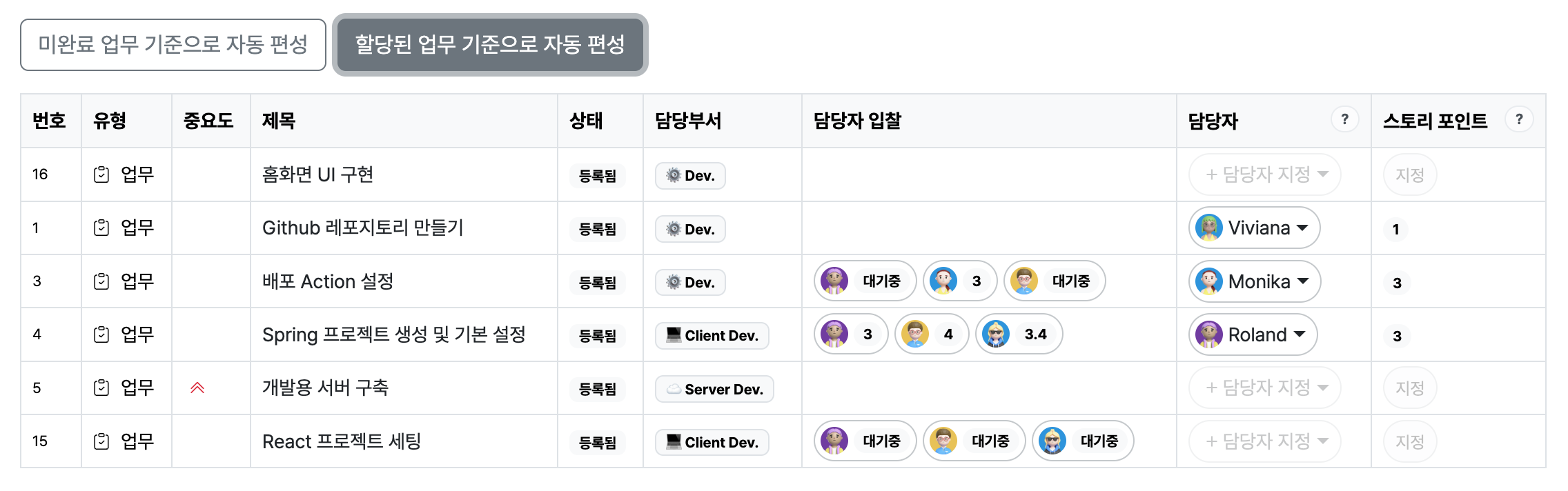

  • 미완료 업무 기준 : 각 담당자의 기존 미완료 업무 + 현재 페이지에서 할당된 업무의 스토리 포인트 값이 공평해 지도록 경매 낙찰자를 선정합니다.
  • 할당된 업무 기준 : 각 담당자의 현재 페이지에서 할당된 업무 스토리 포인트 값만 기준으로 값이 공평해 지도록 경매 낙찰자를 선정합니다.

입찰 또는 스토리 포인트 할당이 없었던 업무는 제외하고 자동으로 담당자가 편성됩니다.
업무 배분이 완료되면 편성 반영 버튼을 눌러 적용을 완료하세요.
